國外專業展臺搭建:如何高效地管理跨國項目?
- 點擊:-
- 更新時間:2025年10月27日 15:00:00
- 來源:圓桌國際展覽設計搭建公司
國外專業展臺搭建公司為高效地管理跨國項目,通過團隊協同、溝通機制、合規篩查、供應鏈備份、現場賦能、預算監控、應急預案等7大維度系統設計,將國外專業展臺搭建過程中的不確定性轉化為可控流程,來提升競爭力。
提起國外展覽會的專業展臺搭建跨國項目,不少從業者都有過“步步驚心”的經歷:國內設計圖傳到海外,落地時發現不符合當?shù)叵酪?guī)范;時差導致溝通滯后,現場施工卡殼半天得不到反饋;供應鏈出問題,關鍵展具卡在海關……
其實,高效管理跨國項目的核心,在于把“不確定性”轉化為“可控流程”。
國外專業展臺搭建公司【圓桌國際展覽公司】通過7大維度的系統設計,能讓跨越山海的搭建項目,從“chaos”走向“order”。

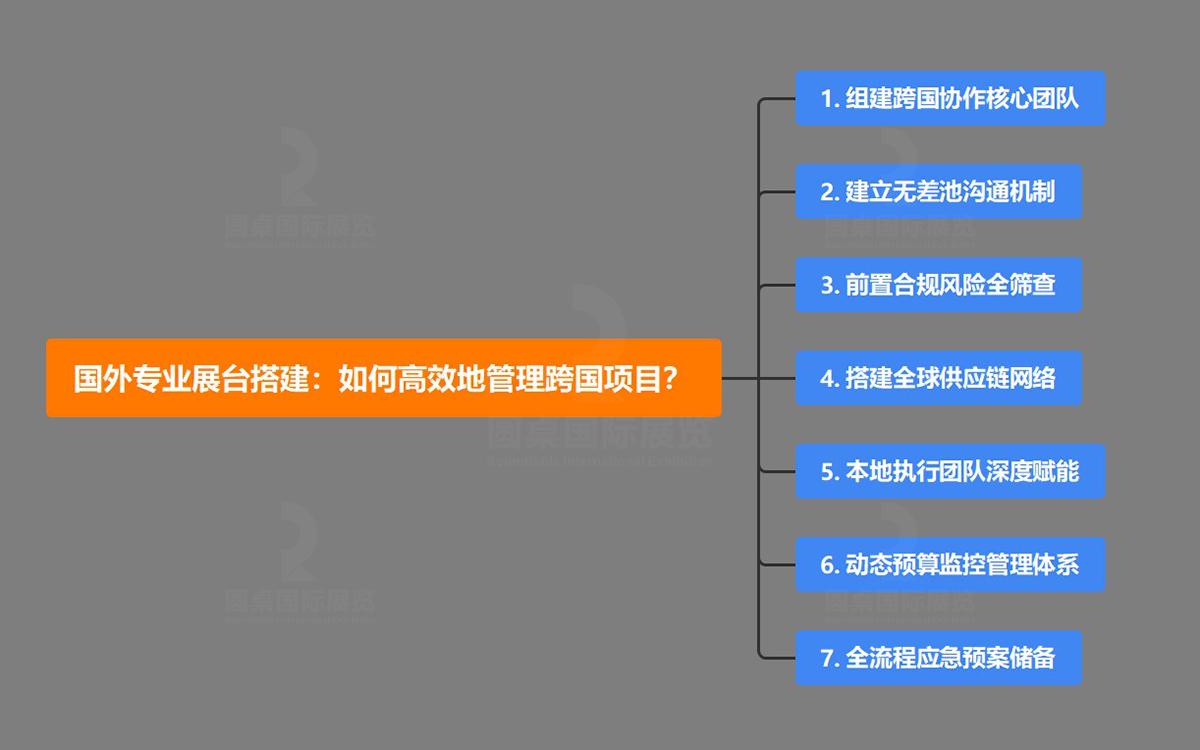

一、組建跨國協作核心團隊
國外專業展臺搭建的跨國項目,首先要打破“遠程指揮”的誤區,搭建“國內+本地”的雙核心團隊。
采用“1+1雙負責人制”:國內負責人主導設計方案、供應鏈統籌和預算把控,熟悉品牌方需求和整體策略;本地負責人深耕當?shù)刭Y源,負責場地對接、合規審核和現場執行,解決語言、文化和時效問題。
例如,國外專業展臺搭建公司為德國展會服務時,國內團隊用3D模型同步設計細節,德國本地團隊提前勘察場館承重,兩者通過共享協作文檔實時標注修改,避免“設計很美,落地不了”的尷尬--團隊的“雙線協同”,是跨國項目的“定海神針”。
二、建立無差池溝通機制
時差和語言障礙是跨國項目的“天然鴻溝”,國外專業展臺搭建公司需用“機制”填平。
首先,固定“重疊工作時間”,比如國內團隊調整1-2小時工作時間,與海外團隊形成每天2-3小時的實時溝通窗口,用于同步緊急問題;
其次,統一溝通工具矩陣,用項目管理軟件(如Asana)追蹤任務進度,用視頻會議軟件(如Zoom)開周例會,用即時通訊工具處理日常對接,確保信息不落地、不遺漏。
國外專業展臺搭建公司服務美國展會時,還為本地團隊配備“專業術語手冊”,把“展架承重”“燈光色溫”等行業術語翻譯成英文+當?shù)爻S帽磉_,避免因翻譯偏差導致的施工錯誤--溝通的“無差池”,是高效管理的基礎。
三、前置合規風險全篩查
國外專業展臺搭建的跨國項目,“合規”是底線,一旦觸碰當?shù)胤ㄒ?guī),可能直接導致展臺拆除。
因此,必須在項目啟動初期,由本地團隊牽頭做“合規風險篩查”:涵蓋場館要求(如層高限制、電力負荷、消防通道寬度)、材料標準(如歐盟的CE認證、美國的UL認證)、施工規范(如是否需要持證焊工、施工時間限制)。
例如,在中東某展會,國外專業展臺搭建公司提前了解到當?shù)亟故褂媚承┧芰喜馁|,便將展具材質全部替換為環保木質;在澳大利亞展會,因當?shù)貙εR時建筑的防風等級有要求,設計時特意加強了展架的抗風結構--把合規風險“前置解決”,比現場整改更高效,也更省錢。
四、搭建全球供應鏈網絡
供應鏈斷裂是跨國展臺搭建的“致命傷”,國外專業展臺搭建公司需建立“本地為主、跨境為輔”的供應鏈網絡。
優先選擇展會所在國的一級供應商,確保展具運輸距離短、響應速度快;同時,為核心物料(如品牌定制展架、特殊燈光設備)準備“跨境+本地備份”方案:跨境運輸提前45天發貨,預留清關時間;本地供應商備存同款物料,一旦跨境運輸出問題,24小時內可補送。
國外專業展臺搭建公司在東南亞展會中,曾因臺風導致跨境展具滯留,正是靠當?shù)貍浞莸恼辜芪锪?,才確保了搭建如期完成--供應鏈的“雙保險”,是跨國項目的“生命線”。
五、本地執行團隊深度賦能
現場執行的“最后一公里”,全靠本地團隊的專業度。
國外專業展臺搭建公司會對本地團隊做“標準化+定制化”賦能:
標準化方面,提供《搭建標準手冊》,明確展架組裝步驟、品牌元素擺放位置、燈光調試參數等,確保與設計方案一致;
定制化方面,針對每個項目的特殊需求(如互動裝置安裝、多媒體設備調試),提前開展1-2次線上培訓,讓本地團隊熟悉操作細節。
此外,還會安排國內技術骨干提前3天到場,與本地團隊做“崗前磨合”,一起完成關鍵節點的施工(如主展臺框架搭建)--本地團隊的“專業度”,直接決定了項目落地的效果。
六、動態預算監控管理體系
跨國項目的預算很容易“失控”,匯率波動、臨時整改、加急運輸都可能增加成本。
國外專業展臺搭建公司需建立“動態預算監控體系”:
把預算拆分為“設計費、物料費、運輸費、施工費、應急費”5大類,每類預留10%-15%的浮動空間;
用在線預算表實時更新支出,國內負責人和品牌方都能查看,一旦某類支出超支10%,立即啟動“成本優化會議”,調整方案(如替換更經濟的展具材質、合并部分施工環節)。
有個公司在歐洲展會中,曾因匯率波動導致物料費超支,通過將部分定制展架改為租賃,成功把預算拉回可控范圍--預算的“動態監控”,是跨國項目的“安全閥”。
七、全流程應急預案儲備
跨國項目的不確定性太多,國外專業展臺搭建公司需準備“全場景應急預案”。
針對常見問題:
天氣方面,戶外展會準備防雨棚、防風加固件;
設備方面,為多媒體設備備存電源適配器、備用投影儀;
人員方面,與本地勞務公司簽訂“應急人員協議”,施工高峰期可隨時增派人手;
合規方面,提前咨詢當?shù)芈蓭?,若出現臨時合規問題,12小時內可出具整改方案。
國外專業展臺搭建公司在南美展會中,曾因場館突然要求增加消防通道,靠提前準備的“可拆卸展架”方案,2小時內就調整了展臺布局,避免了罰款--應急預案的“周全性”,是跨國項目的“定心丸”。
總結:國外專業展臺搭建跨國項目管理指南
國外專業展臺搭建的跨國項目管理,從來不是“靠運氣”,而是“靠體系”。從團隊協同到溝通機制,從合規篩查到供應鏈備份,從現場賦能到預算監控,再到應急預案,這7個維度的每一步,都是為了把“跨國”的難度,拆解成“可控”的細節。
當這些細節形成閉環,跨越國界的展臺搭建,就不再是“步步驚心”的挑戰,而是“穩穩落地”的底氣。這正是國外專業展臺搭建公司,在全球展會中站穩腳跟的核心競爭力。
未經允許不得轉載:首頁 ? 展覽新聞 ? 國外展覽知識 ? 國外專業展臺搭建:如何高效地管理跨國項目?
